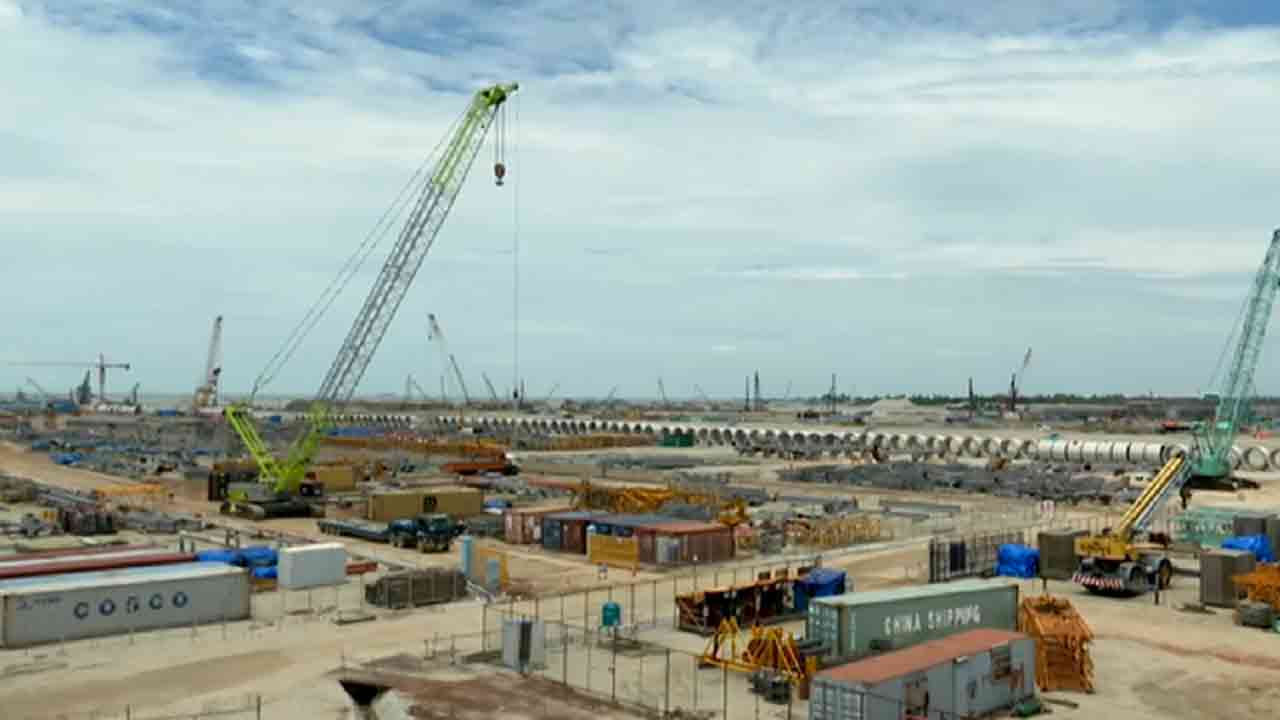

মাতারবাড়ি তাপবিদ্যুৎ কেন্দ্র পরীক্ষামূলকভাবে চালু হচ্ছে শনিবার (২৯ জুলাই)। প্রকল্পটির পরিচালক আবুল কালাম আজাদ এই তথ্য নিশ্চিত করেছেন। আগামী ডিসেম্বর নাগাদ বিদ্যুৎ কেন্দ্রটি পুরোপুরি চালুর আশা করছেন সংশ্লিষ্টরা।
আবুল কালাম আজাদ বলেন, ‘২৯ জুলাই দু’টি ইউনিটের মধ্যে প্রথমটি (মাতারবাড়ি পাওয়ার প্ল্যান্টের) পরীক্ষামূলকভাবে চালু হবে। প্রধানমন্ত্রী শেখ হাসিনা এ বছরের ডিসেম্বরে ইউনিটটি নিয়মিত উৎপাদন প্রক্রিয়ার উদ্বোধন করবেন বলে আশা করা হচ্ছে।
প্রকল্প পরিচালক জানান, প্ল্যান্টের সম্মিলিত উৎপাদন ক্ষমতা ১২শ’ মেগাওয়াট। আগামী মার্চ বা এপ্রিল মাসে পুরোদমে উৎপাদনের যাওয়ার জন্য প্রস্তুতি গ্রহণ করা হয়েছে। ২০২৪ সালের জুলাই মাসে এটি পুরোপুরি চালুর পূর্ব পরিকল্পনা ছিল।
সরকারের মেগা প্রকল্পগুলোর অন্যতম মাতারবাড়ি বিদ্যুৎ কেন্দ্রটি জাপানের সহায়তার প্রায় ৫১ হাজার ৮০০ কোটি টাকা ব্যয়ে নির্মিত হয়েছে এবং এটি প্রধানমন্ত্রীর অগ্রাধিকার প্রকল্পগুলোর মধ্যে অন্যতম।
